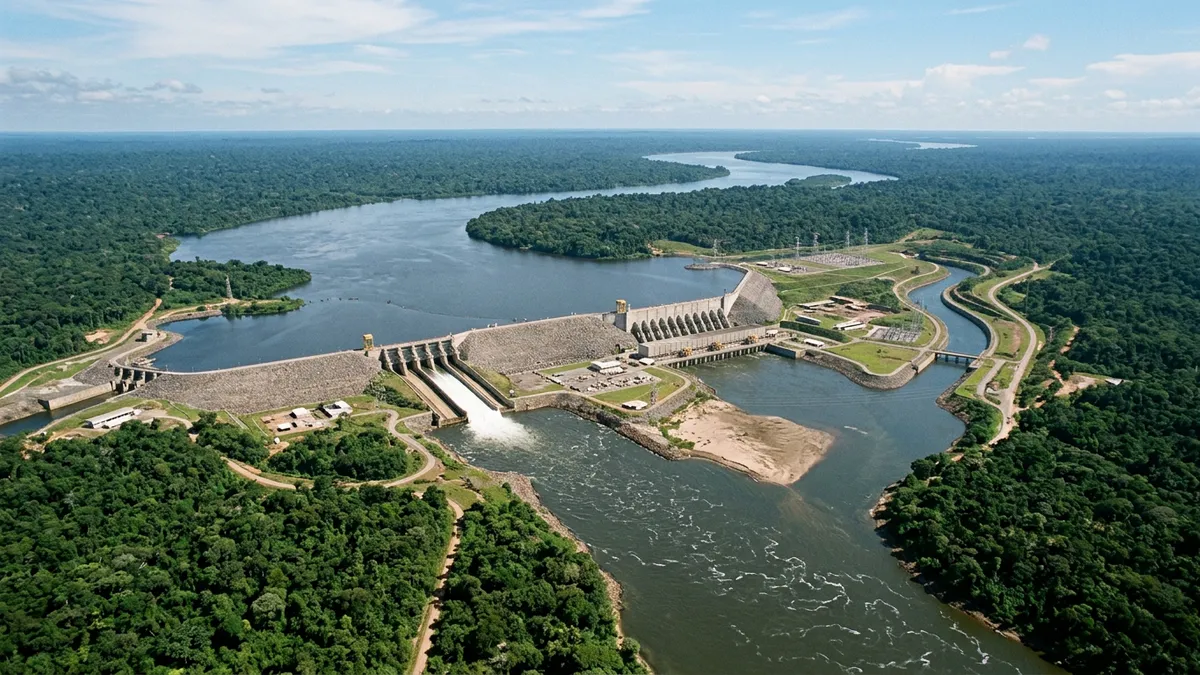

A maior hidrelétrica totalmente brasileira combina grande capacidade de geração, reservatórios de 478 quilômetros quadrados e controle do rio no Pará.
Entre a barragem principal e a casa de força de Belo Monte, o rio Xingu deixou de seguir apenas o ritmo natural de sua vazão. Nesse trecho, conhecido como Volta Grande do Xingu, a água passou a ser controlada pela operação da usina, enquanto a estrutura instalada alcançou 11.233 megawatts de capacidade. A cifra coloca Belo Monte entre as maiores hidrelétricas do planeta, mas não corresponde à energia assegurada, que é de 4.571 megawatts.
A diferença entre os dois números ajuda a explicar a dimensão e a complexidade do empreendimento no Pará. Capacidade instalada é o limite de potência das máquinas quando operam nas condições previstas. Energia assegurada é a quantidade considerada disponível de forma regular para o sistema elétrico. Em Belo Monte, a segunda medida fica em menos da metade da primeira. Ao mesmo tempo, a alteração do fluxo na Volta Grande passou a ocupar o centro das preocupações relacionadas ao ecossistema aquático e às comunidades ribeirinhas.
Uma usina de grande porte com produção assegurada menor
Belo Monte é a quarta maior hidrelétrica do mundo, de acordo com sua capacidade instalada, atrás de Três Gargantas, na China, com 20.300 megawatts, Itaipu, com 14.000 megawatts, e Xiluodu, também na China, com 13.800 megawatts. Entre essas grandes estruturas, ela ocupa uma posição particular: é a maior hidrelétrica totalmente brasileira. Sua escala aparece nas máquinas, nos reservatórios e na área do Xingu transformada pela infraestrutura.
Os 11.233 megawatts instalados representam a potência máxima prevista para o conjunto gerador. Já os 4.571 megawatts de energia assegurada expressam uma referência menor e mais estável para o planejamento do sistema elétrico. A comparação não significa que a usina esteja permanentemente limitada a esse segundo número, nem que toda a capacidade instalada opere ao mesmo tempo. Ela mostra que a potência nominal e a energia considerada regular são medidas diferentes, calculadas para funções distintas.
O rio dividido entre barragem e casa de força
A mudança mais concreta ocorre no trecho conhecido como Volta Grande do Xingu, localizado entre a barragem principal e a casa de força. Ali, a vazão do rio passou a ser controlada pela operação da usina. Em vez de receber o fluxo sem a mesma intervenção da estrutura, o trecho passou a conviver com uma distribuição de água definida pelo funcionamento do empreendimento. Esse mecanismo conecta a produção de eletricidade à dinâmica diária do rio.
O controle da vazão gera preocupação com o ecossistema aquático e com as comunidades ribeirinhas. A questão não se resume à presença física da barragem, porque a alteração ocorre justamente na quantidade de água que percorre a Volta Grande. Peixes, outros organismos aquáticos e pessoas que vivem nas margens dependem das condições do Xingu, mas os fatos disponíveis não permitem transformar essa preocupação em uma lista de efeitos específicos. O ponto central é a mudança do regime de vazão em um trecho definido do rio.
Reservatórios, custo e a dimensão da obra no Pará
Os reservatórios de Belo Monte somam 478 quilômetros quadrados. O reservatório do Xingu responde por 359 quilômetros quadrados, enquanto o Reservatório Intermediário ocupa 119 quilômetros quadrados. Esses números ajudam a visualizar como a obra organiza a água antes de conduzi-la às estruturas de geração. Eles também mostram que a dimensão do projeto não pode ser medida apenas pela altura ou pelo número de turbinas, mas pelo conjunto formado por barragens, reservatórios, canais e casas de força.
A estimativa inicial de custo da usina era de R$ 26 bilhões. A diferença entre essa previsão financeira e a escala final observada no território faz parte da história de um projeto que atravessou anos de obras até entrar completamente em operação. Em sua configuração atual, Belo Monte reúne uma potência instalada de 11.233 megawatts, reservatórios que alcançam 478 quilômetros quadrados e uma vazão controlada na Volta Grande. Esses elementos funcionam juntos, mas não devem ser confundidos com a energia assegurada de 4.571 megawatts.
De 2011 à última turbina em operação
A cronologia começou em 23 de junho de 2011, quando as obras foram iniciadas. A inauguração oficial ocorreu em 5 de maio de 2016, mas a usina ainda não estava completa naquele momento. A última turbina entrou em operação em 27 de novembro de 2019, encerrando a etapa de instalação das máquinas prevista para o empreendimento. Entre o começo das obras e a entrada da última turbina, o Xingu passou a abrigar uma infraestrutura que alterou a circulação da água em parte de seu curso.
Belo Monte nasceu, portanto, de uma sequência que vai da construção de uma das maiores hidrelétricas do mundo à reorganização da vazão na Volta Grande do Xingu. A obra entrega uma potência instalada de 11.233 megawatts, mas tem 4.571 megawatts de energia assegurada, enquanto o rio passou a ser controlado no trecho entre a barragem e a casa de força. A origem dessa história está no início das obras em 2011, e seu marco final de implantação ocorreu em 2019. No Xingu, a grandeza de uma usina aparece tanto na eletricidade que pode produzir quanto no curso de água que precisou aprender a dividir.
